Farma wiatrowa w Przykonie. Realizacja inwestycji zgodnie z harmonogramem

Na terenach zrekultywowanych po kopalni węgla w gminie Przykona Energa buduje nową farmę wiatrową o docelowej mocy 31 MW. Realizacja inwestycji odbywa się zgodnie z harmonogramem. 3 września ukończono prace fundamentowe pod kolejny – siódmy generator. Inwestorem jest spółka Energa OZE, która będzie zarządzać wybudowaną farmą.

Farma wiatrowa zlokalizowana jest na terenach poeksploatacyjnych kopalni węgla brunatnego Adamów. Została zaprojektowana w oparciu o najnowsze dostępne technologie przy zachowaniu najwyższego stopnia bezpieczeństwa obsługi. Inwestycja ma znacząco poprawić bezpieczeństwo energetyczne regionu.

Jak mówi Grzegorz Ksepko, kierujący Grupą Energa – W Polsce zajmujemy silną pozycję w obszarze „czystej energii” i chcemy ją jeszcze bardziej umacniać. Koreluje to z założeniami strategii Grupy Energa uwzględniającej rozwój OZE, w tym energetyki wiatrowej. Budowana właśnie farma wiatrowa w Przykonie jest tego najlepszym przykładem.

Farma Wiatrowa Przykona dysponować będzie mocą zainstalowaną ponad 30 MW. Według przewidywań rocznie produkować będzie ok. 75 GWh energii elektrycznej. Na 250 ha rekultywowanych terenów po kopalni węgla brunatnego posadowionych zostanie 9 turbin wiatrowych wraz z niezbędną infrastrukturą towarzyszącą (m.in. linie kablowe SN, linie światłowodowe, drogi dojazdowe, place manewrowe oraz stacja GPO).

Turbiny staną na wieżach o wysokości 117 m. Przy skrajnie wychylonym skrzydle o długości 63 m daje łączną wysokość turbiny 180 m nad poziomem terenu. Turbiny do elektrowni dostarczy firma Vestas Poland.

Wszystko zgodnie z harmonogramem

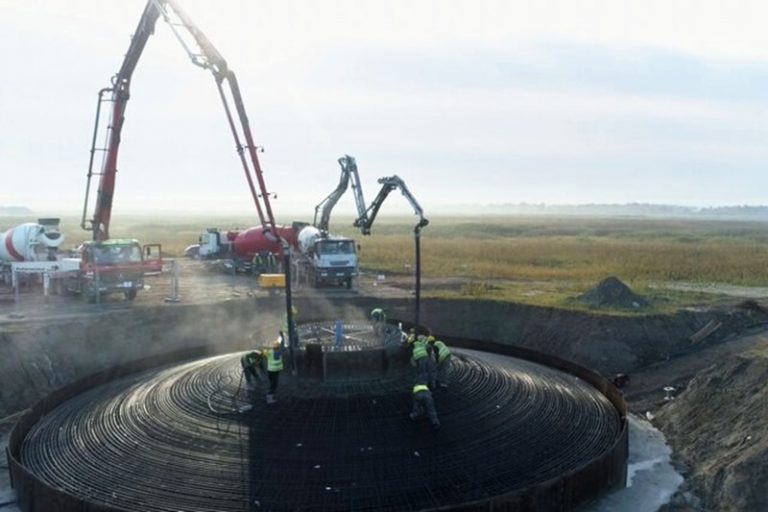

3 września zakończono kolejny etap inwestycji – prace fundamentowe dla siódmego z dziewięciu wiatraków. Fundamenty zostały posadowione na specjalnych konstrukcjach wzmacniających podłoże tj. kolumnach DSM oraz KKS, zaprojektowanych indywidualnie dla każdego wiatraka, w zależności od warunków geologicznych. Na jeden fundament zużywa się ok. 540 m 3 betonu oraz 70 t stali zbrojeniowej.

Zakończenie wszystkich prac oraz uzyskanie pozwolenia na użytkowanie spodziewane jest w II kwartale 2020 roku.

na podstawie inf. Energa oraz Globenergia, foto: Energa


Tagi: , ,

« Listopad 2019 » loading...
P W Ś C P S N
28
29
30
31
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
1
pt 22

Turek. Zbiórka używanych zabawek

6 listopada - 2 grudnia
pt 22

Wystawa “Nasza Polska w sercu Władysławowa”

11 listopada godz. 10:00 - 11 grudnia godz. 18:00
pt 22

Wystawa. „Turek 2019” – triennale

15 listopada - 31 grudnia
pt 22
pt 22

Kino TUR. Boże Ciało

22 listopada - 25 listopada

Dodaj firmę do katalogu

Portale społecznościowe

Kontakt z Turek24

 email: redakcja@turek24.com.pl

tel. kom. 502 390 836-7

Wydawca: Kontur Media sp. z o.o.
